Yol Haritası

Projenin Gantt görünümü: zaman ölçeği, gruplama, çubukların sürüklenmesi, kritik yol, referans çizgisi ve dışa aktarma.

Yol Haritası, projedeki işleri zaman ekseninde gösterir. Solda ızgara, sağda Gantt şeridi bulunur; ikisi birlikte kayar.

Ekranın bölümleri

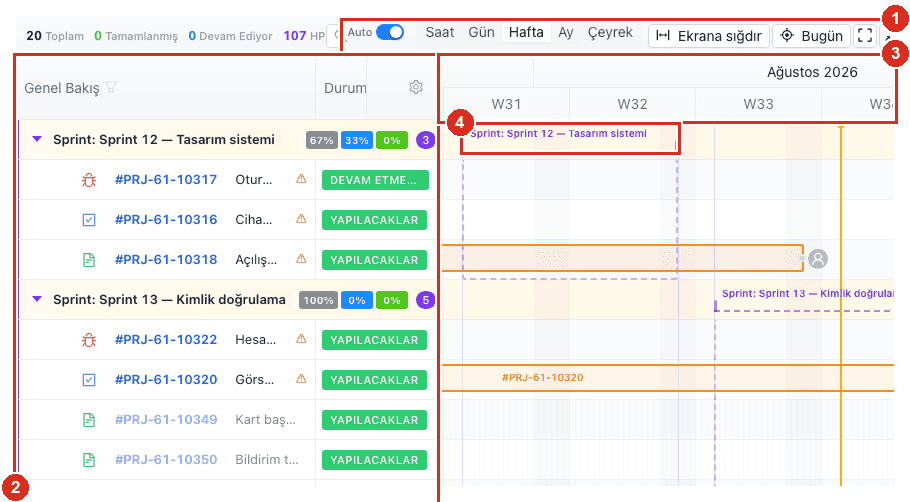

Yol haritası ekranının bölümleri

#BölümNe işe yarar
Ölçek denetimleriSaat/Gün/Hafta/Ay/Çeyrek, Ekrana sığdır ve Bugün
Sol ızgaraGörev listesi; kolonları sıralanabilir, genişliği ayarlanabilir
Zaman ekseni başlığıSeçili ölçeğe göre hafta/ay/çeyrek sütunları
Sprint çubuğuSprintin tarih aralığı; altındaki görev çubuklarını kapsar

Zaman ölçeği

Sağ üstteki Saat · Gün · Hafta · Ay · Çeyrek düğmeleri şeridin çözünürlüğünü değiştirir. Yanlarındaki yardımcılar:

DüğmeNe yapar
AutoÖlçeği içeriğe göre kendisi seçer
Ekrana sığdırTüm zaman aralığını görünür alana sığdırır
BugünGörünümü bugüne kaydırır
Tam ekran / daraltŞeridi büyütür veya küçültür

Dikey turuncu çizgi bugünü gösterir.

Gruplama

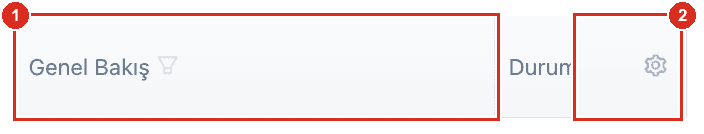

Yol haritası sol ızgara başlığı

#ÖğeAçıklama
Sabitlenmiş kolonGörev adı; yatay kaydırmada yerinde kalır
Kolon seçiciIzgarada görünecek kolonları belirler

Sol üstteki seçici satırları kümeler. Ekran görüntüsündeki görünüm sprintlere göre gruplanmıştır: her sprint başlığında tamamlanma yüzdeleri ve görev sayısı rozeti bulunur. Atanan Kişiye Göre Grupla seçildiğinde satırlar kişi bazında toplanır.

Çubuklar

Yol haritasında bir görev çubuğu

Her görev, başlangıç ve bitiş tarihine göre bir çubukla çizilir. Çubuk sürüklenerek taşınır, kenarından çekilerek süresi değiştirilir; bu işlem görevin tarihlerini günceller.

Epik satırları alt işlerini kapsayan daha kalın çubuklarla gösterilir.

DİKKAT

Tarihi olmayan görevler şeritte çubuk olarak çizilmez; yalnız soldaki ızgarada görünürler. Bir işin yol haritasında yer alması için en az bir tarih alanı dolu olmalıdır.

Kritik yol

Kritik Yolu Göster, bağımlılık zinciri boyunca projenin bitiş tarihini doğrudan belirleyen görevleri vurgular. Bu görevlerdeki gecikme, projeyi birebir geciktirir.

Kritik yolun anlamlı olması için görevler arasında bağımlılık tanımlı olmalıdır; bağımlılıklar görev çekmecesinden veya Bağımlılıklar sayfasından girilir.

Referans çizgisi (baseline)

Referans Çizgisi düğmesi, planın dondurulmuş bir anlık görüntüsünü alır. Sonrasında çubukların yanında soluk "hayalet" çubuklar belirir: bugünkü plan ile referans arasındaki kayma böyle görülür. Referansı gizle ile görünüm kapatılır.

ÖNEMLİ

Referans çizgisi bir karşılaştırma aracıdır, planı değiştirmez. Genellikle proje onaylandığında bir kez alınır ve sonrasında sapma ölçmek için kullanılır.

Dışa aktarma

Dışa Aktar, yol haritasını dosya olarak indirir. Sunum ve durum raporları için kullanılır.
